Krotoszyn. Kiedy będzie można korzystać z kompleksu na Błoniach?

Opublikowano: Aktualizacja:
Autor:

Krotoszyn. Kiedy będzie można korzystać z kompleksu na Błoniach? - Zdjęcie główne
reklama
Udostępnij na:
Facebook

Przeczytaj również:

KulturaRewitalizacja Błoni w Krotoszynie idzie pełną parą. Większość prac już jest wykonana i widać je gołym okiem. Do zakończenia inwestycji pozostało jednak jeszcze trochę czasu.
reklama

Przewidywany termin zakończenia rewitalizacji Błoni w Krotoszynie to koniec czerwca 2021 roku. Wszystko wskazuje więc na to, że letnie, wakacyjne dni będziemy mogli już spędzać na nowym kompleksie rekreacyjno – wypoczynkowym.



Pod warunkiem oczywiście, że pandemia nie pokrzyżuje planów wykonawcy i nie wystąpią jakieś nieprzewidziane opóźnienia – podkreśla Franciszek Marszałek, burmistrz Krotoszyna.



Koszt budowy terenu rekreacyjnego wokół Jeziora Odrzykowskiego w Krotoszynie to blisko 46 milionów złotych. Na krotoszyńskich Błoniach powstaną nowe parkingi, ścieżki rowerowe, chodniki, pole namiotowe, skatepark, tor rowerowy, plac zabaw, siłownia, boisko do siatkówki plażowej i streetbalu oraz pole namiotowe. Przebudowywany jest także stadion.

reklama



AKTUALNY ETAP PRAC NA BŁONIACH W KROTOSZYNIE:

  • Montaż wentylacji mechanicznej i klimatyzacji na budynku Trybuny – zakończono pozostała regulacja central oraz sprawdzenie wydatków, podłączenie anemostatów oraz prace uzupełniające)- kontynuacja
  • Montaż podkonstrukcji pod sufity podwieszane na budynku Trybuny – zakończono
  • Wykonywanie okładzin Modus w pom. Technicznych – kontynuacja
  • Montaż płytek ceramicznych ściennych i podłogowych w pomieszczeniach sanitarnych trybuny – kontynuacja
  • Wykonywanie podbudowy i montaż elementów w obrębie Skate Parku – kontynuacja
  • Wykonywanie trawników w terenach zewnętrznych – kontynuacja (przerwa ze względu na warunki atmosferyczne)
  • Montaż elementów małej architektury w terenach zewnętrznych – kontynuacja
  • Uzupełnienie bram w obrębie ogrodzenia zewnętrznego- kontynuacja
  • Wykonanie chodnika z kostki brukowej przed trybuną – kontynuacja (wstrzymane ze względu na warunki atmosferyczne i realizację prac na elewacji)
  • Montaż wyposażenia kotłowni na budynku Trybuny – zakończono w 95%
  • Roboty ziemne i porządkowanie terenu wokół stadionu i boiska treningowego – kontynuacja
  • Montaż słupów z oprawami oświetlenia terenowego – kontynuacja

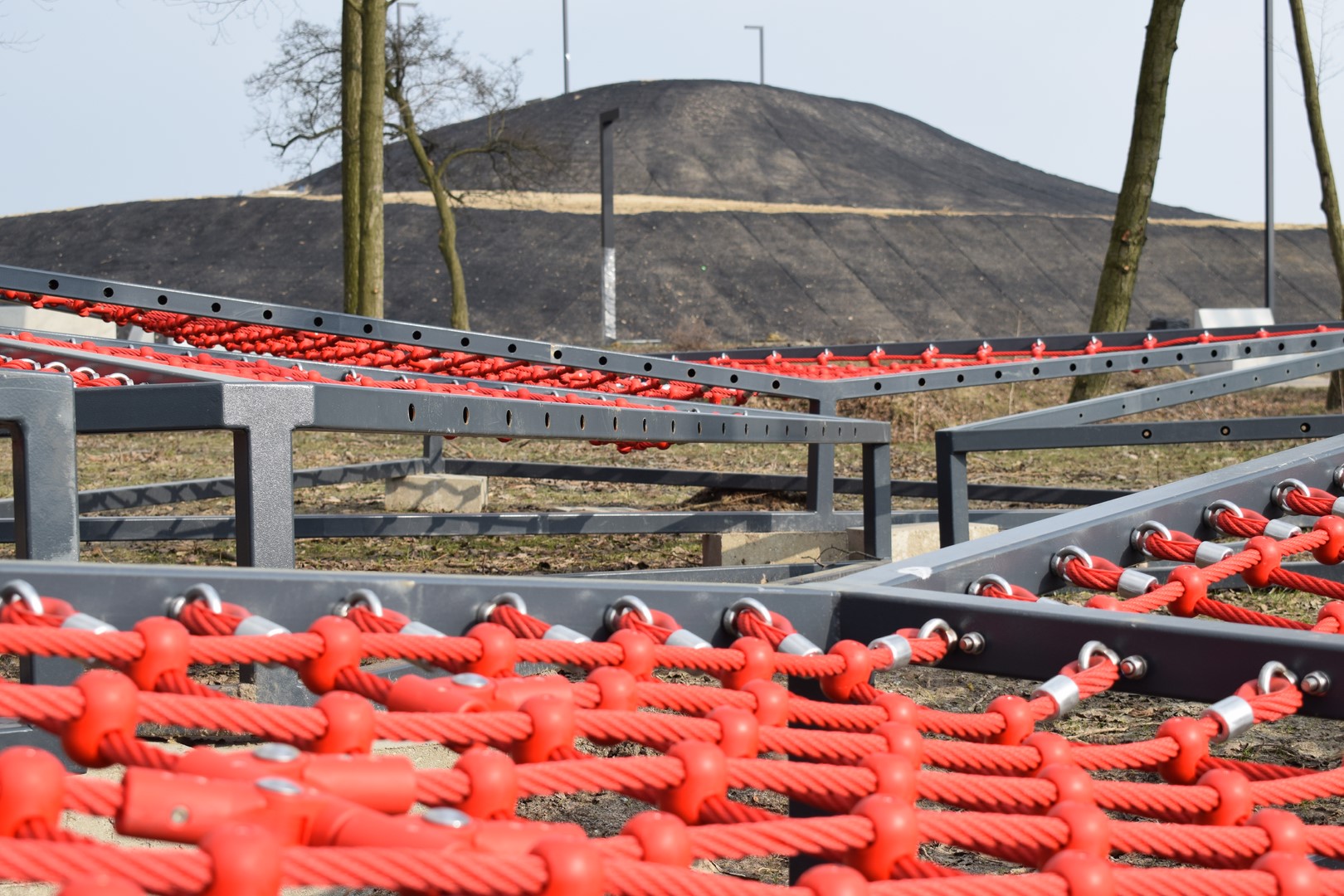

  • Montaż konstrukcji statku na placu zabawowym – kontynuacja
  • Wykonanie nawierzchni z kostki i Hanse Grande na placach małej architektury – kontynuacja
  • Wykonywanie gładzi na ścianach w trybunie na poziomie parteru – kontynuacja
  • Montaż płyt elewacyjnych Cembrit na elewacji – kontynuacja (wstrzymanie prac ze względu na warunki atmosferyczne)
  • Montaż płyt okładzin ściennych z płyt Cembrit w pom. 027 i 040 – kontynuacja
  • Wykonywanie ogrodzenia placu zabaw – kontynuacja
  • Montaż osprzętu i opraw oświetleniowych w budynku trybuny – kontynuacja
  • Wykonywanie obróbek blacharskich w zakresie dachu i elewacji trybuny głównej – kontynuacja
  • Montaż grzejników na budynku trybuny – zakończono
  • Montaż ościeżnic stalowych na budynku trybuny – zakończono
  • Montaż dźwigarów zadaszenia trybuny
  • Wykonywanie tynków natryskowych w pomieszczeniach magazynowych


reklama

PRACE PLANOWANE W NASTĘPNYM OKRESIE:

  • Wykonywanie obróbek blacharskich (dach, elewacja) trybuny głównej
  • Wykonywanie okładzin Modus w pom. Technicznych – kontynuacja
  • Montaż płytek ceramicznych ściennych i podłogowych w pomieszczeniach sanitarnych trybuny – kontynuacja
  • Wykonywanie podbudowy i montaż elementów w obrębie Skate Parku – kontynuacja
  • Montaż elementów małej architektury w terenach zewnętrznych – kontynuacja
  • Roboty ziemne i porządkowanie terenu wokół stadionu i boiska treningowego – kontynuacja
  • Montaż słupów z oprawami oświetlenia terenowego – kontynuacja
  • Montaż statku na placu zabaw – kontynuacja
  • Montaż balustrady docelowej na klatce schodowej - planowanie rozpoczęcie
  • Montaż ogrodzenia wokół placu zabaw  - kontynuacja
  • Montaż osprzętu elektrycznego na budynku Trybuny – parter
  • Montaż skrzynek rozprężnych
  • Przebudowa instalacji wentylacji i klimatyzacji ze względu na kolizję z dźwigarami
  • Wykonanie tynków oraz malowania na izolacji z wełny
  • Wykonanie termo i hydroizolacji dachu nad trybuną główną

reklama
reklama
reklama
Udostępnij na:
Facebook
wróć na stronę główną

ZALOGUJ SIĘ - Twoje komentarze będą wyróżnione oraz uzyskasz dostęp do materiałów PREMIUM.

e-mail
hasło

Nie masz konta? ZAREJESTRUJ SIĘ Zapomniałeś hasła? ODZYSKAJ JE

reklama
Komentarze (0)

Wysyłając komentarz akceptujesz regulamin serwisu. Zgodnie z art. 24 ust. 1 pkt 3 i 4 ustawy o ochronie danych osobowych, podanie danych jest dobrowolne, Użytkownikowi przysługuje prawo dostępu do treści swoich danych i ich poprawiania. Jak to zrobić dowiesz się w zakładce polityka prywatności.

Wczytywanie komentarzy
reklama
reklama
