KulturaRewitalizacja Błoni w Krotoszynie idzie pełną parą. Większość prac już jest wykonana i widać je gołym okiem. Do zakończenia inwestycji pozostało jednak jeszcze trochę czasu.
reklama

Przewidywany termin zakończenia rewitalizacji Błoni w Krotoszynie to koniec czerwca 2021 roku. Wszystko wskazuje więc na to, że letnie, wakacyjne dni będziemy mogli już spędzać na nowym kompleksie rekreacyjno – wypoczynkowym.

Pod warunkiem oczywiście, że pandemia nie pokrzyżuje planów wykonawcy i nie wystąpią jakieś nieprzewidziane opóźnienia – podkreśla Franciszek Marszałek, burmistrz Krotoszyna.

Koszt budowy terenu rekreacyjnego wokół Jeziora Odrzykowskiego w Krotoszynie to blisko 46 milionów złotych. Na krotoszyńskich Błoniach powstaną nowe parkingi, ścieżki rowerowe, chodniki, pole namiotowe, skatepark, tor rowerowy, plac zabaw, siłownia, boisko do siatkówki plażowej i streetbalu oraz pole namiotowe. Przebudowywany jest także stadion.

reklama



AKTUALNY ETAP PRAC NA BŁONIACH W KROTOSZYNIE:

Roboty wykonywane:



  1. Montaż wentylacji mechanicznej i klimatyzacji na budynku Trybuny – zakończono (pozostała regulacja central oraz sprawdzenie wydatków, podłączenie anemostatów oraz prace uzupełniające) - kontynuacja
  2. Montaż podkonstrukcji pod sufity podwieszane na budynku Trybuny - zakończono
  3. Wykonywanie okładzin Modus w pom. Technicznych - kontynuacja
  4. Montaż płytek ceramicznych ściennych i podłogowych w pomieszczeniach sanitarnych trybuny - kontynuacja

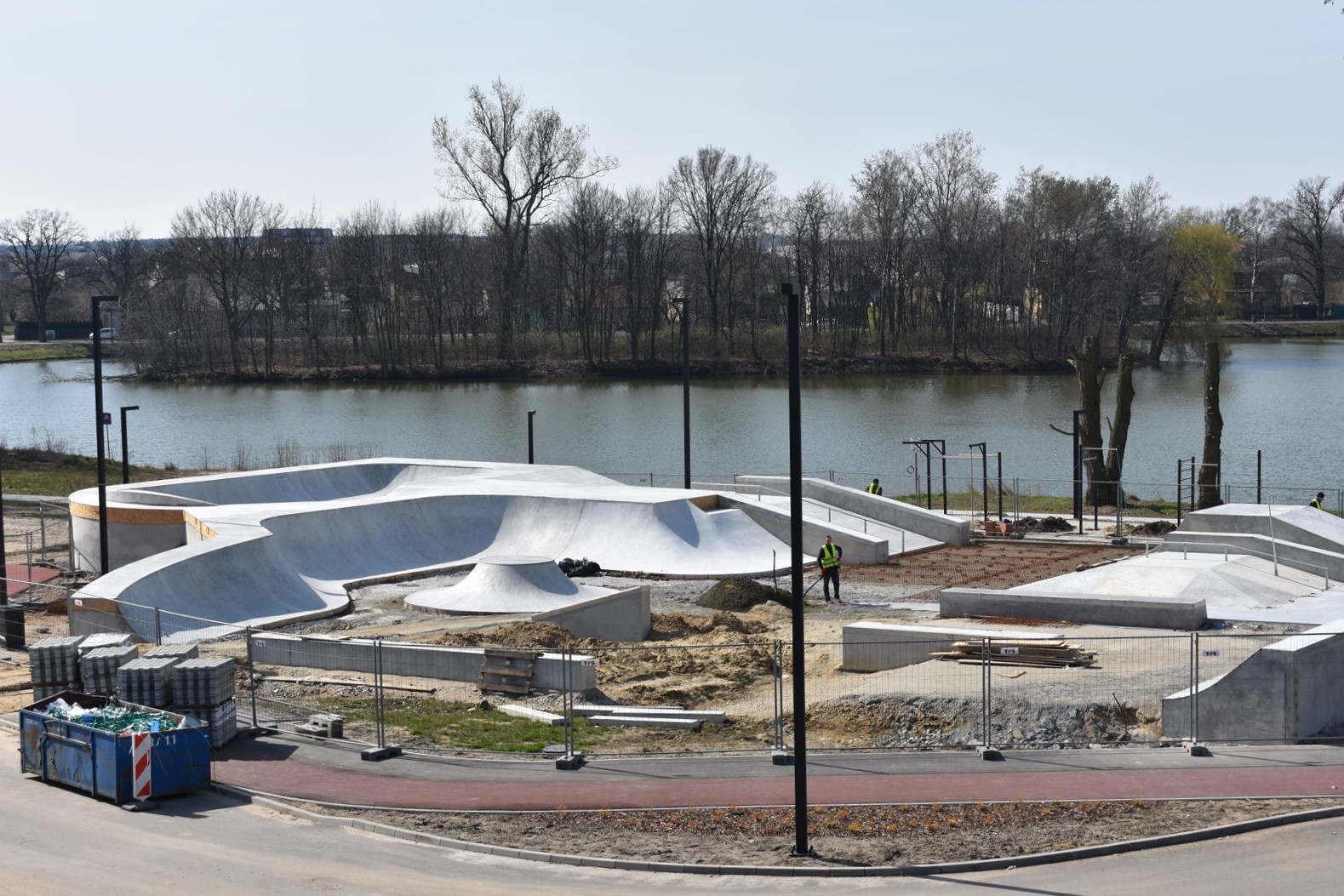

  5. Wykonywanie podbudowy i montaż elementów w obrębie Skate Parku - kontynuacja
  6. Wykonywanie trawników w terenach zewnętrznych – kontynuacja (przerwa ze względu na warunki atmosferyczne)
  7. Montaż elementów małej architektury w terenach zewnętrznych - kontynuacja
  8. Uzupełnienie bram w obrębie ogrodzenia zewnętrznego- kontynuacja
  9. Wykonanie chodnika z kostki brukowej przed trybuną – kontynuacja (wstrzymane ze względu na warunki atmosferyczne i realizację prac na elewacji)
  10. Montaż wyposażenia kotłowni na budynku Trybuny – zakończono w 95%
  11. Roboty ziemne i porządkowanie terenu wokół stadionu i boiska treningowego – kontynuacja
  12. Montaż słupów z oprawami oświetlenia terenowego - kontynuacja
  13. Montaż konstrukcji statku na placu zabawowym - kontynuacja
  14. Wykonanie nawierzchni z kostki i Hanse Grande na placach małej architektury – kontynuacja
  15. Wykonywanie gładzi na ścianach w trybunie na poziomie parteru - kontynuacja
  16. Montaż płyt elewacyjnych Cembrit na elewacji – kontynuacja (wstrzymanie prac ze względu na warunki atmosferyczne)
  17. Montaż płyt okładzin ściennych z płyt Cembrit w pom. 027 i 040 - kontynuacja
  18. Wykonywanie ogrodzenia placu zabaw - kontynuacja
  19. Montaż osprzętu i opraw oświetleniowych w budynku trybuny - kontynuacja
  20. Wykonywanie obróbek blacharskich w zakresie dachu i elewacji trybuny głównej - kontynuacja
  21. Montaż grzejników na budynku trybuny - zakończono
  22. Montaż ościeżnic stalowych na budynku trybuny – zakończono
  23. Montaż dźwigarów zadaszenia trybuny
  24. Wykonywanie tynków natryskowych w pomieszczeniach magazynowych


reklama

Roboty planowane na następny okres, kontynuacja:

  1. Wykonywanie obróbek blacharskich (dach, elewacja) trybuny głównej
  2. Wykonywanie okładzin Modus w pom. Technicznych - kontynuacja
  3. Montaż płytek ceramicznych ściennych i podłogowych w pomieszczeniach sanitarnych trybuny - kontynuacja
  4. Wykonywanie podbudowy i montaż elementów w obrębie Skate Parku - kontynuacja
  5. Montaż elementów małej architektury w terenach zewnętrznych - kontynuacja
  6. Roboty ziemne i porządkowanie terenu wokół stadionu i boiska treningowego – kontynuacja
  7. Montaż słupów z oprawami oświetlenia terenowego - kontynuacja
  8. Montaż statku na placu zabaw - kontynuacja
  9. Montaż balustrady docelowej na klatce schodowej - planowanie rozpoczęcie
  10. Montaż ogrodzenia wokół placu zabaw  - kontynuacja
  11. Montaż osprzętu elektrycznego na budynku Trybuny – parter
  12. Montaż skrzynek rozprężnych
  13. Przebudowa instalacji wentylacji i klimatyzacji ze względu na kolizję z dźwigarami
  14. Wykonanie tynków oraz malowania na izolacji z wełny
  15. Wykonanie termo i hydroizolacji dachu nad trybuną główną
*Informacje przedstawione przez urząd miejski w Krotoszynie

reklama

reklama
reklama
Udostępnij na:
Facebook
wróć na stronę główną

ZALOGUJ SIĘ - Twoje komentarze będą wyróżnione oraz uzyskasz dostęp do materiałów PREMIUM.

e-mail
hasło

Nie masz konta? ZAREJESTRUJ SIĘ Zapomniałeś hasła? ODZYSKAJ JE

reklama
Komentarze (0)

Wysyłając komentarz akceptujesz regulamin serwisu. Zgodnie z art. 24 ust. 1 pkt 3 i 4 ustawy o ochronie danych osobowych, podanie danych jest dobrowolne, Użytkownikowi przysługuje prawo dostępu do treści swoich danych i ich poprawiania. Jak to zrobić dowiesz się w zakładce polityka prywatności.

Wczytywanie komentarzy
reklama
reklama
